Rozciąganie linki wstępnej na linii 110 kV Pelplin – Malbork

W drugiej połowie lutego rozciągaliśmy linkę wstępną na linii 110kV Pelplin – Malbork w przęśle 55-56 nad Wisłą.

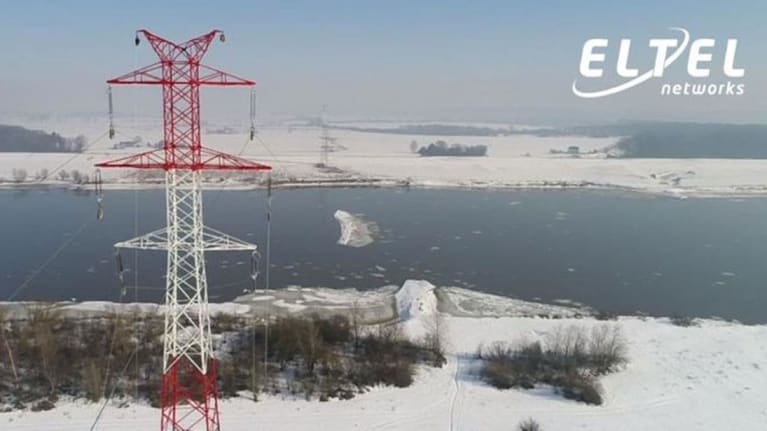

Rozciąganie linki wstępnej na linii 110 kV Pelplin – Malbork - widok na Wisłę zimą - Eltel Networks

Rozciąganie odbyło się „na raty”, ponieważ przy pierwszym podejściu mieliśmy bardzo trudne warunki atmosferyczne. Boczny wiatr tak mocno wyciągnął linkę w bok, że ta utworzyła „żagiel”, skutecznie hamując drona. Dodatkowo, będąc 100 m od słupa, uszkodzeniu uległ jeden z ośmiu silników. Linka została awaryjnie wypięta, dron wrócił do „bazy” i bezpiecznie wylądował, a prace tego dnia zostały zakończone. Dwa dni później, po naprawie silnika i z lepszą pogodą, przeciągnęliśmy wszystkie 8 linek.
