Eltel Networks Energetyka SA teams has performed construction work at Reisadalen-Skillemoen new 420 kV transmission line project of 90 km in northern Norway for Eltel Networks AS (Norway) with Statnett SF being the client and TSO (Transmission System Operator). The cooperation in an international project team with participants from 6 countries was smooth, and our colleagues from Poland did a good job in completing the project under challenging conditions in remote areas, arctic climate, and often at high altitude. The Polish team was also appreciated for their strong focus on HSE, paramount in such projects.
Mats Björman
Senior Project Manager
Eltel Networks AS, Norwegia
FAKTEN
Investor: Stattnet SF
Standort: Norwegen
Investitionskosten: 50 Mio. EUR
Ausführungsdatum: 2018-2020
LINIENDATEN

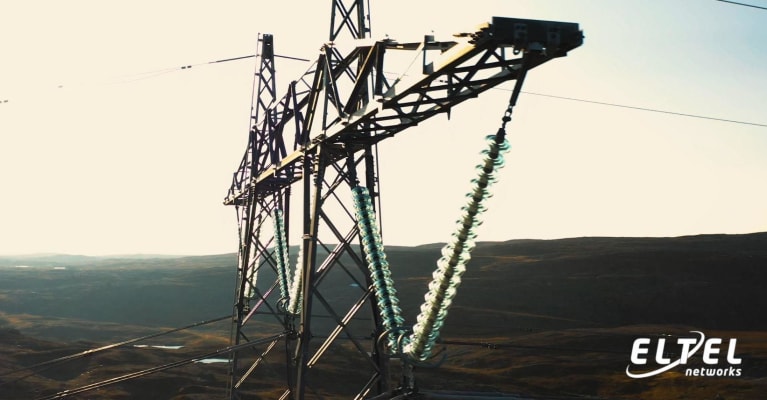

• 90 km Freileitung
• 265 Strommasten (zwischen Mast 414 und 678)
HERAUSFORDERUNG
Der Bau dieser Stromleitung stand im Zusammenhang mit dem strategischen Programm zur Gewährleistung der Stromversorgungssicherheit im norwegischen Distrikt Rogaland. Die Reisadalen – Skillemoen- Leitung ist ein Teil der zukünftigen Balsfjord-Skaidi- Freileitung. Das Projekt für den Investor wurde von Eltel Networks AS durchgeführt. Eltel Networks Energetyka SA hat ein qualifiziertes Team zur Verfügung gestellt, um Arbeiten im Zusammenhang mit dem Bau von Höchstspannungsleitungen durchzuführen, die in einer internationalen Projektgruppe, bestehend aus Spezialisten aus 6 Ländern, durchgeführt wurden. Die Aufgaben an denen die Mitarbeiter von Eltel Networks beteiligt waren, umfassten alle Arbeiten von Bau der Leitung, ausgenommen Fundamentarbeiten, d.h.:
- horizontale und vertikale Mastmontage
- Seilzugarbeiten der 420-kV-Leitung (Isolierung, Drähte, Einstellung)
- OPGW-Seilzugarbeiten
Für den Kunden war es sehr wichtig, die Arbeiten durchzuführen und Meilensteine in den zeitlichen Intervallen zu erreichen, die durch Umweltentscheidungen festgelegt werden, unter Berücksichtigung der u.a. für Norwegen typischen Erhaltungsperioden von Rentierherden.
Das Projekt war organisatorisch und logistisch anspruchsvoll, da es unter extrem-arktischen Klimabedingungen (Winterwetter von September bis Mai) und in schwer zugänglichen Gebieten durchgeführt wurde.
Die Arbeiten fanden zu 80% in Berggebieten mit sehr schwierigem Zugang statt. Daher fand die Bewegung entlang der Leitung je nach Jahreszeit auf drei verschiedene Arten statt: Hubschrauber, Quads und Schneemobile. Unsere Mitarbeiter mussten entsprechende Genehmigungen einholen, um sich mit diesen Verkehrsmitteln frei bewegen zu können und mit den Routen vertraut zu sein, die sie nutzen konnten (die sogenannten CEMP-Maps). Häufig lebten die Mitarbeiter viele Wochen in Hochgebirgsbasen mit einer möglichen Abreise nur an arbeitsfreien Tagen (aufgrund schwieriger Verfügbarkeit und Wetterbedingungen). Darüber hinaus mussten alle am Projekt beteiligten Mitarbeiter die Prüfung in der Sicheren Fahrschule ablegen, die sie in sicherer Bewegung auf vereisten Straßen und angemessenem Verhalten in Gefahrensituationen geschult hat.
Nicht ohne Bedeutung für die Umsetzung des Projekts war auch der Covid-19-Pandemiefall und die Restriktionen im Zusammenhang mit Reisebeschränkungen und der Notwendigkeit unser Team nach der Anreise nach Norwegen unter Quarantäne zu stellen.
Neben den technischen Aspekten musste Eltel Networks bei der Erbringung der Dienstleistung in Norwegen auch die vollständige Einhaltung der Arbeitszeitgestaltung und der vor Ort geltenden Grundsätze der Lohnabrechnungen sowie deren Besteuerung sicherstellen.
EFFEKT
Der Bau der 420-kV-Freiletung Reisadalen – Skillemoen dauerte 2,5 Jahre. Es war ein komplexes Projekt, das effizient, sicher und umweltfreundlich durchgeführt wurde. Alle Aufgaben wurden effektiv, mit höchster Qualität und termingerecht unter Wahrung der Sicherheit auf höchstem Niveau ausgeführt.
Unsere Teams wurden nicht nur für hohe Arbeitsstandards und Besorgnis bezüglich der Sicherheit geschätzt, sondern auch für gute Zusammenarbeit, schnelle Reaktion auf Kundenbedürfnisse und Flexibilität bei der Mittelzuweisung. Final war der wichtigste Effekt der Arbeit unserer Teams die effektive Unterstützung des Auftragnehmers bei der Lieferung des vertraglich vereinbarten Leistungsumfangs.
